昨天,从滨海港铁路支线项目办获悉,经过工作人员历时7天的努力,迁改线路7条,其中220kV线路3条,35kV线路4条,新立铁塔24基,拆除旧塔18基,放线耐张段9档共计2.1公里。直流输电线路迁改工程顺利完工,为滨海港铁路支线后续施工提供了重要保障。

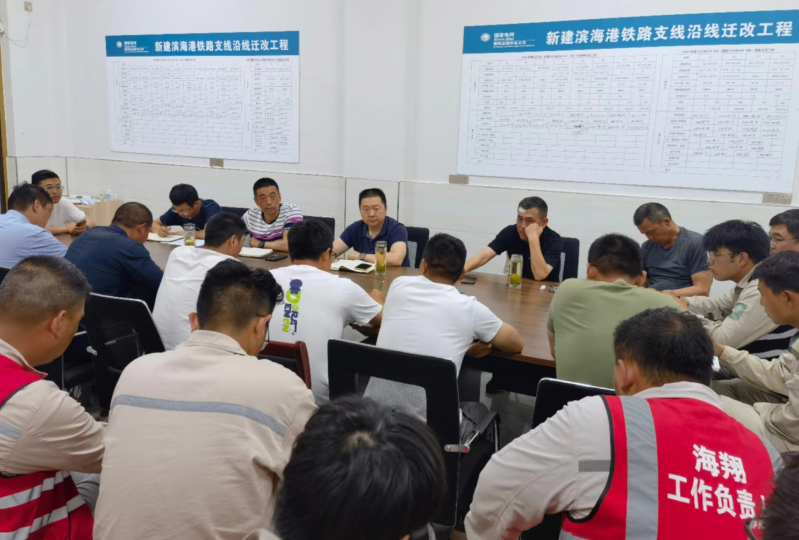

因线路迁改工程涉及范围广、矛盾较多,市政府办公室召集市交投集团主要领导及分管领导、滨海县、黄海新区、市发改委、市交通局、盐城市供电公司等单位进行专题会办,研究解决迁改遇到的困难。在相关单位的大力支持与帮助下,克服了现场管理人员不足、政处矛盾频发、连续高温酷暑、物资紧急调配、施工力量协调等多重困难,保质保量按期完成了停电迁改工作。

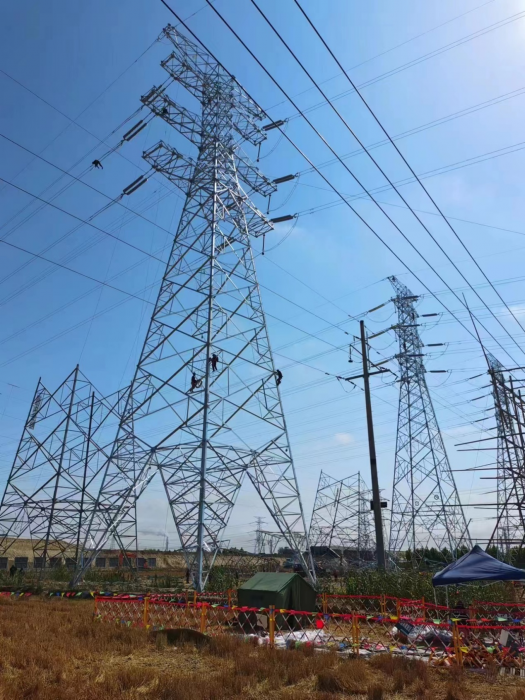

据了解,这次集中实施的电力线路迁改工程,电压等级高、施工任务重、安全风险高,工程直接影响铁路建设工期和华东电网安全稳定运行。新立的24基铁塔,施工环境复杂,有的位于水塘中,淤泥较深、地基不稳,塔身较重、需开挖泥土方量大。

施工方为保障滨海港铁路支线顺利完成,精心组织、科学谋划,细化施工方案,努力将疫情的影响降到最低限度。施工人员于6.13-6.19日进入现场作业,在抓紧、抓实、抓细疫情防控工作的同时,推进迁改施工,同时严把安全关、质量关,确保生产、安全两不误,在7天的紧张施工中,成功克服了暴雨袭扰、水域阻隔、工期紧张等不利因素,按时完成迁改任务。(综合处)
|
|
